• Se elevan de 37 a 44 metros en tramo 3; tienen capacidad para 230 kilovoltios; se adecúan a elevación que generó la plataforma de vía
• Progresa construcción del puente para cruce del tren sobre río Chacamax en tramo 1, y de un viaducto en Champotón, Campeche en tramo 2
• En tramo 4 se realizan pruebas para instalar equipos de alta tecnología que garanticen soporte de vibración y presión ante desplazamiento del tren
Ciudad de México, 21 de noviembre de 2022.- En el Tren Maya avanza la reinstalación a mayor altura de torres de alta tensión eléctrica, así como la construcción del puente para el cruce sobre el río Chacamax y de un viaducto en Champotón, además de las pruebas para montar equipos de alta tecnología que garanticen el soporte de vibración y presión ante el desplazamiento del tren.

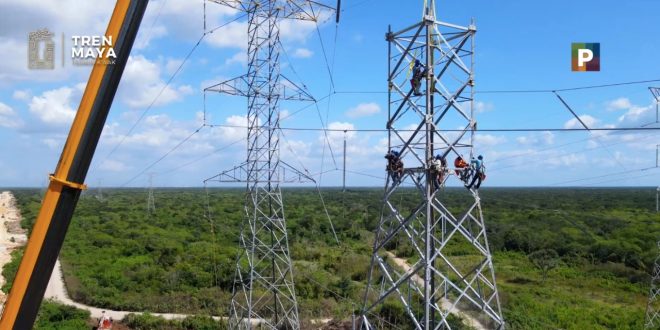

En el tramo 3, Calkiní- Izamal, la adecuación de las torres, cerca de la comisaría Tahdzibichén, en Mérida, Yucatán, responde a la elevación que generó la plataforma de vía. Cada torre se eleva de 37 a 44 metros, con capacidad de 230 kilovoltios y, a la fecha, se han adecuado 26 de las 43 torres que se reinstalarán en todo este tramo.
En Palenque, Chiapas, correspondiente al tramo 1, que va de este municipio al de Escárcega, Campeche, avanzan los armados de acero para el puente por donde el Tren Maya cruzará el río Chacamax.
También se construye un paso para fauna y maquinaria agrícola. En todo este tramo sigue el tendido de subbalasto para la colocación de balasto, rieles y durmientes, con más de 60 kilómetros ya terminados a nivel de subbalasto.
En el tramo 2, de Escárcega a Calkiní, a la altura de Miguel Colorado, municipio de Champotón, Campeche, avanzan los trabajos de herrería y cimentación de pilotes para la construcción de un viaducto. En Escárcega continúan la conformación de terraplén y las obras de drenaje transversal.
En el tramo 4, de Izamal a Cancún, continúa la soldadura de riel para la vía férrea en las inmediaciones del municipio Tinum, en Yucatán. Hasta el momento se registra un avance superior a 35 kilómetros de soldadura y armado de riel en doble vía, el cual posteriormente será montado sobre los durmientes.
También en este tramo, en el almacen de equipos y materiales para estaciones y sistemas ferroviarios, instalado en Ucú, Yucatán, se realizan pruebas de perforaciones y fijaciones sobre una vía provisional.
Una vez validadas, estas perforaciones y fijaciones se aplicarán sobre la vía real para instalar equipos de alta tecnología y última generación que garanticen el soporte de vibración y presión ante los desplazamientos del tren. El Tren Maya avanza.
